Projects
vr.7575+α in 笛吹市
2009.05.09 vr.7575+α in 笛吹市
2009.05.09 お引渡し
本日、お引渡しとなりました。 竣工写真は こちら |
2009.05.03 内覧会&いえプロチェック⑤ 完成時

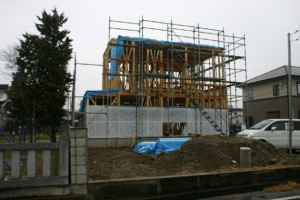

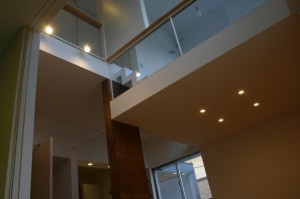

建主様の好意により、内覧会を開催いたしました。 GW半ばにも関わらず、たくさんのお客様がいらしてくださいました。 ありがとうございました。 内覧会を終え、夕方から施主検査をいたしまいた。 本日の指摘事項を直し、お引渡しとなります。 ![]() ![]() |

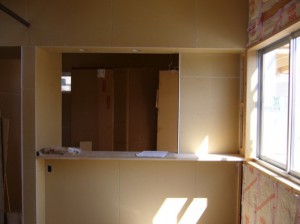

2009.04.11 内装下地工事・外装材工事

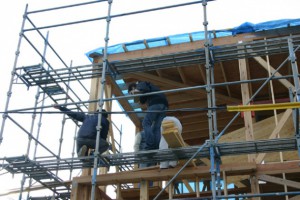

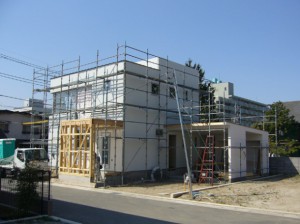

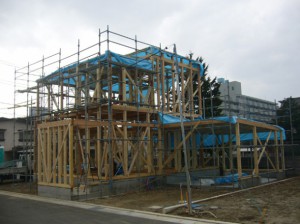

内部は石膏ボード張りが進んでおり確認作業を行いました。 外部は白い外壁が施工されました。 ![]() ![]() |
2009.03.26 いえプロチェック④ 内装下地前

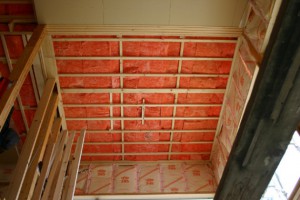

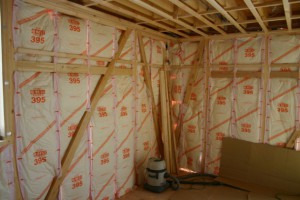

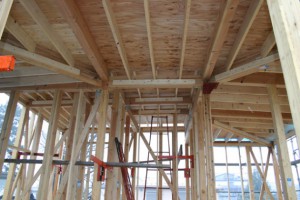

断熱材が入れ込まれました。 施工状況の確認をいたしました。 ![]() ![]() |
2009.01.09
![]() ![]() |
2008.12.24 いえプロチェック③ 上棟時
設計・施工・いえプロ立会いのうえ、検査をいたしました。 所定各所に金物が取り付けられているかどうか確認いたしました。 ![]() ![]() |

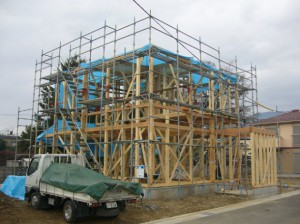

2008.12.08 現場確認

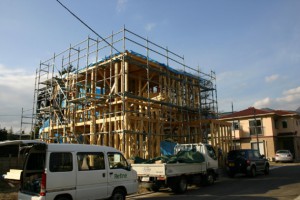

上棟して、現場の確認にきました。![]() ![]() |
2008.12.05 上棟しました!

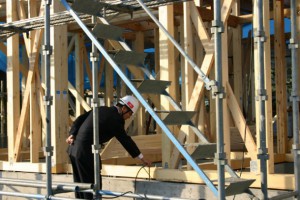

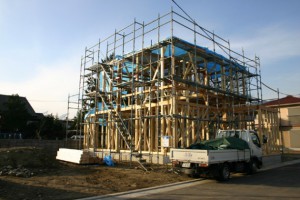

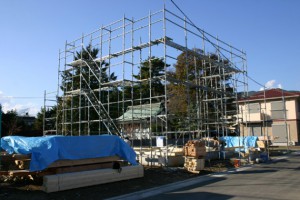

YGDL2000+α初上棟! おめでとうございます。 ![]() ![]() |
2008.11.26 いえぷろチェック② 土台敷

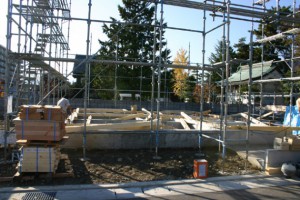

地中障害物が、撤去され工事が進みました。 基礎に土台が敷かれます。 養生もきちんとされています。 ![]() ![]() |

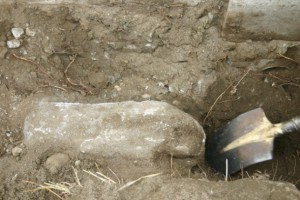

2008.11.12 地中障害物
設備配管中に、地中障害物が発見され現場確認いたしました。 地中障害物は、以前に建てられていた建物の基礎だった為、不動産業者に撤去してもらいました。 ![]() ![]() |
2008.10.29 設備配管

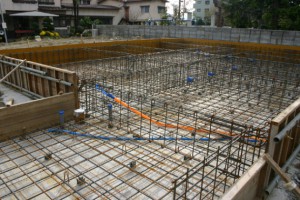

基礎配筋に電気、水道の設備配管をしていきます。![]() |

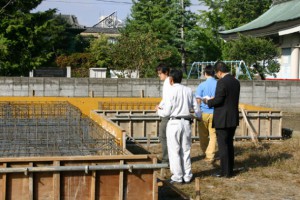

2008.10.15 いえプロチェック① 基礎配筋検査

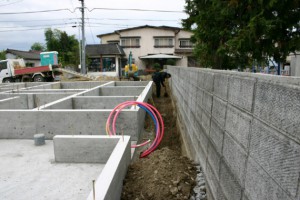

建築家・施工会社・いえプロにて配筋検査を行いました。 配筋検査に、建主様が立ち会いたいとのご希望に応え検査の内容を現場にてご説明いたしました。 ![]() ![]() |
2008.09.26 現場確認

着工し、捨てコンクリートが敷かれました。![]() |

2008.09.07 工事前に、現地確認。
|

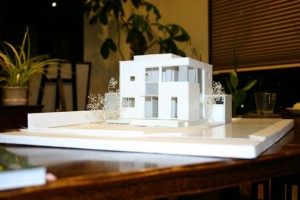

2008.07.24 模型
![]() ![]() |
2008.07.09 本日、入札。
![]() |
2008.05.22 建築予定土地
![]() 南面道路も開発道路も幅員が広いにも関わらず交通量は少なく、東南角地の静かな良好な場所でした。 |
