空・風光を生け捕るコートハウス in 甲府市

2009.11.08 平成21年度山梨県建築文化奨励賞 受賞式

今年度、住宅部門ではだだひとつの受賞建築です。
長い間、大変なこともありましたが、積極的に「家づくり」を楽しまれた建主さまあっての受賞。
本当におめでとうございます。                      完成写真はこちら

2009.06.17 引渡し

本日、お引渡しとなりました。
おめでとうございます。今後ともよろしくお願いいたします。

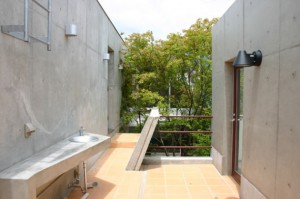

2009.06.06 テラス・中庭

2階の寝室はテラス付。

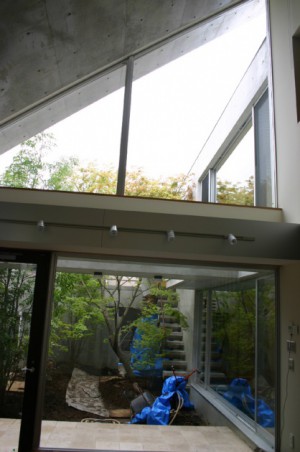

テラスから見る中庭は森みたい・・・緑の奥にはリビングの三角の屋根が見えます。

2009.06.06 中庭・植栽

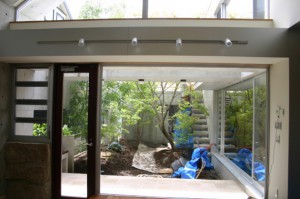

リビングから見る中庭。2階の廊下スペースからのぞく中庭。
中庭に面して大きな開口を設け、光と緑をたくさん家の中に取り込んでいます。

2009.06.06 浴室・洗面スペース

浴室の壁には青いモザイクタイル。
脱衣室には天窓があり、明るいスペースに。
廊下の一角に洗面スペース。
寝室から近く、便利に使えそうです。

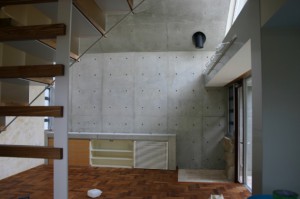

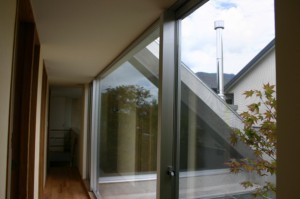

2009.06.06
リビング・寝室

リビングの床のフローリングはヘリンボーン(矢羽貼り)。
正面右側のスペース(天井から少し煙突がのぞいていますが・・・)には暖炉が置かれる予定です。
寝室の壁は全面に沖縄漆喰がぬられています。

2009.06.06 和室

床柱・床板は建主さまが何度も銘木店に通って選ばれたものです。
障子ごしにはもみじを見ることも。


2009.06.06 植栽

竣工を前に植栽がされました。

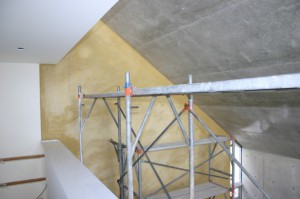

2009.05.27 内装工事

リビングの壁一面と寝室の壁に沖縄漆喰が塗られました。
漆喰が乾いてだんだん黄色い壁が白くなってきます。

2009.05.21 内装工事・外構工事

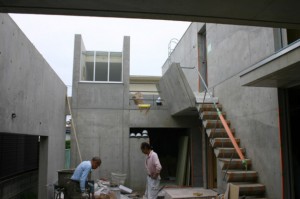

いよいよ建物全体の形が見えてきました。
リビングは吹き抜けになっていて、その天井は斜めに。
中庭に面した部分は多くの開口があります。
また、中庭から直接2階に通じる屋外階段も。

2009.04.03 庭木

建物が進むにつれて、お庭の計画も進みます。
楽しみながら庭木や、石選びをしました。
2月にも、山梨県緑化センターにて樹木を見て廻りお庭造りの構想が広がります。

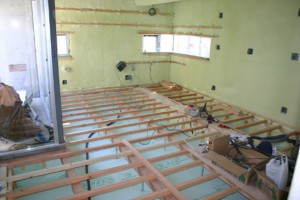

 2009.03.27 内部断熱材吹付

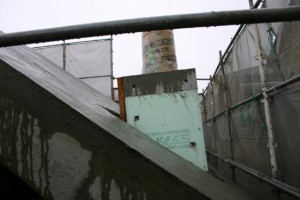

序々に、断熱材が内部吹付されてきました。
トップライトも出来上がり、全体の間取りも分かり始めました。

2009.01.09

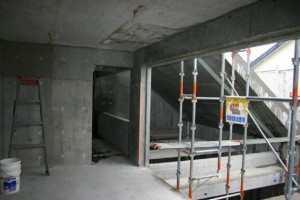

2008.12.26 現場確認

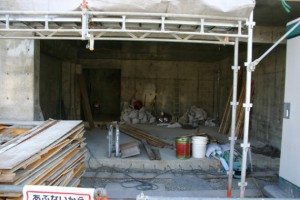

1,2Fのコンクリート打ち放しのシルエットが現れてきました。

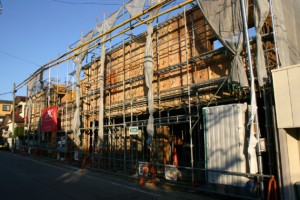

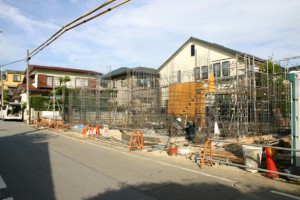

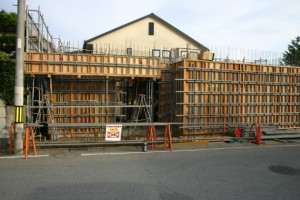

2008.11.26 2階建枠建込み状況

打設完了、側板一部解体、化粧コンクリート打ち放しが出現してきました。

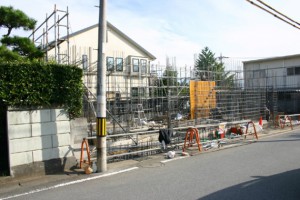

2008.11.06 配筋状況

斜めの屋根の配筋が、規則正しく並んでいます。
11月12日がコンクリート打設です。

2008.10.29 配筋

施工が正確に行われているか、厳しい目で監理されています。
今回の現場確認は、いえプロも同行し、配筋ピッチ、かぶり厚さ、開口補強の確認確認いたしました。

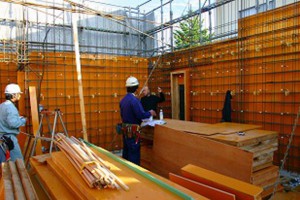

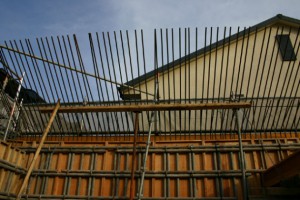

2008.10.20 配筋

配筋が着々と進められています。
壁の配筋が施工中で、階段部分の型枠も施工されていました。

2008.10.13 基礎配筋開始

基礎配筋が始まりました。

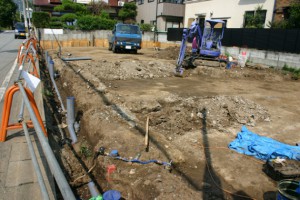

2008.09.07 設備配管

試掘調査が終わり、工事に入りました。
地盤改良を行い、設備配管をしています。

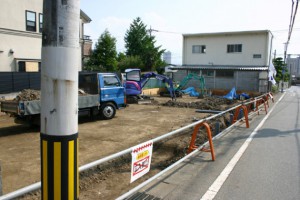

2008.08.07 試掘調査

埋蔵文化財の試掘調査が行われました。

2008.07.29 地鎮祭

施工会社が決定し、よき日に地鎮祭をいたしました。
滞りなく工事が行われますように、建主様といえプロ・設計・施工会社が祈願いたしました。

2008.07.02 入札

本日、入札。施工会社3社にて競争入札。
見積金額が気になります。
弊社が見積内容を査定し、建主様に検討していただきます。


2008.03.10
解体完了

2棟の家の解体が完了いたしました。

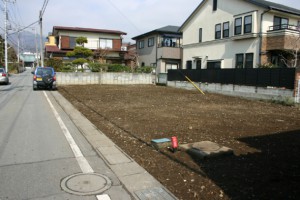

更地となり、新築に向けて更なる始動。
只今、建築プラン作成中!

2007.11.28 コンペ

建築家セレクトコース コンペが行われました。
長時間のコンペですが、建主様はプレゼンテーションを楽しまれているご様子。
三者の建築家とのやりとりもこれからの計画に役立ちそうです。

サポート開始
